nieuw logo dorpslijstAanpak Altforstsestraat

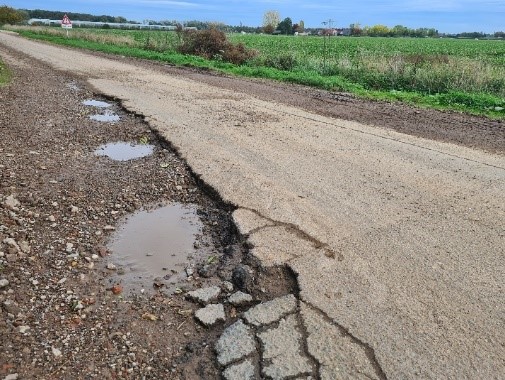

Komende vanaf de Middenweg is het eerste stuk van de Atforstsestraat erbarmelijk slecht. De weg is niet berekend op het zware verkeer ter plaatse en met name de bermen en de zijkanten van de weg zijn kapot gereden. We hebben hierover meerdere keren aan de bel getrokken en medio dit jaar heeft de gemeenteraad € 145.000 beschikbaar gesteld voor herstel.
AltforstsestraatEchter bij de aanbesteding blijkt dat de prijzen ook hiervoor gigantisch zijn gestegen. Er moeten drie lagen asfalt aangebracht worden. Echter door de prijsstijging van de bitumen, de duurste component van asfalt, is er een meerprijs van ruim 50%. Ook het uurtarief van de machines die op het werk aanwezig zijn, zijn flink gestegen door de hoge brandstofprijzen.

Er is gekeken naar een alternatief voor het dure asfalt. Een goedkoper alternatief met vergelijkbare noodzakelijke kwaliteit voor het zware (landbouw)verkeer dat over de smalle weg rijdt is niet voorhanden. Een weg uitgevoerd in asfalt is de beste keuze gezien de prijs kwaliteits-verhouding.

Dit betekent dat er een extra krediet van € 50.000 noodzakelijk is voor de vervanging van (een deel van) de Altforstsestraat.
Het college heeft er al mee ingestemd, uiteindelijk moet ook de gemeenteraad hier nog mee instemmen. Zouden zij dat niet doen, dan kan het werk niet worden uitgevoerd. De weg wordt dan afgesloten, omdat deze niet veilig meer is door de grote gaten die zijn ontstaan. We gaan ervan uit dat dat niet nodig zal zijn.



Vorderingen sportcentrum De Gelenberg

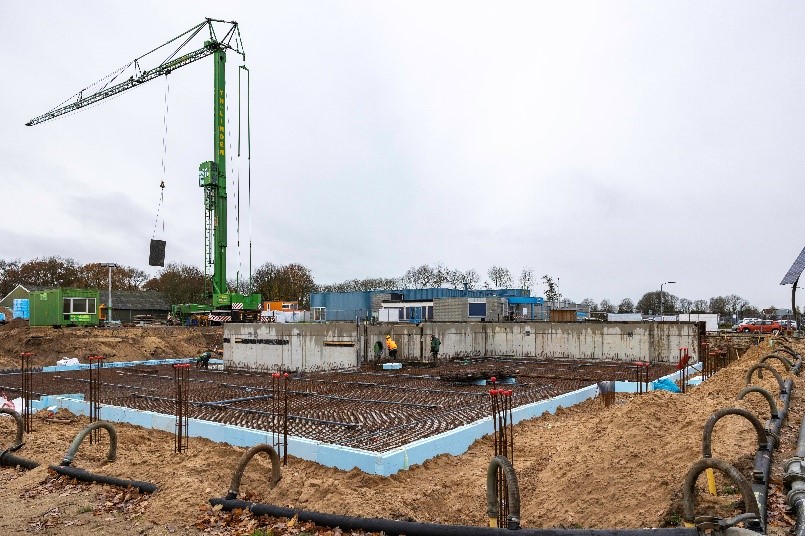

Zwembad drutenOok voor de bouw van het sportcentrum De Gelenberg, met sportzalen en zwembad, zijn de bouwkosten hoger dan enkele jaren gelden was begroot. Hiervoor is door de raad al een extra krediet van € 792.000 beschikbaar gesteld. Samen met de post onvoorzien zou dit voldoende moeten zijn. Volgens de gewijzigde planning levert de aannemer Sportcentrum De Gelenberg op in januari 2024 en vindt de opening plaats op 1 februari 2024. Daarna wordt het oude zwembad gesloopt en wordt het sportpark verder ingericht. Op 14 september is met de bouw gestart en dank aan het gunstige najaarsweer gaat de nieuwbouw volgens planning.

Nu exploiteert de gemeente het zwembad, maar in de toekomst gaat dat een commerciële exploitant doen. De aanbesteding loopt echter vertraging op door de onzekerheid over de ontwikkeling van de energiekosten. Het sportcentrum wordt gasloos maar verbruikt wel elektra, ondanks de aanwezige zonnepanelen. De marktpartij moet bij zijn inschrijving een opgave doen van zijn verwachte inkoop aan elektra. Probleem is dat de tarieven van elektra enorm variëren. Dat kan tijdens de exploitatie tot zeer hoge kosten leiden voor zowel de gemeente als de exploitant.
Er wordt gewerkt aan een oplossing die voor beide partijen de risico’s beperkt.



Stand van zaken zonnepark Larendeel

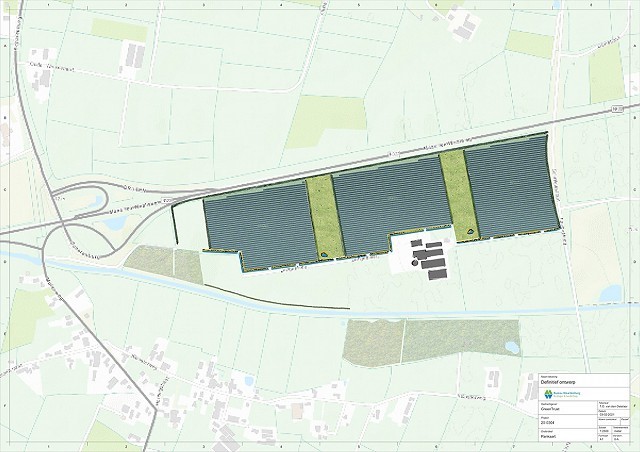

PV LarendeelVia een nota is de gemeenteraad geïnformeerd over de stand van zaken met betrekking tot de ontwikkeling van de zonneparken in onze gemeente. Zonnepark Larendeel is voor Horssen het meest nabij gelegen park, gesitueerd tussen de Broekse Leigraaf en de Maas- en Waalweg.
Het zonnepark is vergund en onherroepelijk. De eigen website vermeldt dat begin 2023 wordt gestart met de bouw en dat vanaf juni stroom wordt opgewekt. De informatienota voor de raad heeft het over een realisatie eind 2023 dan wel voorjaar 2024. Het zonnepark krijgt een aansluiting op het onderstation in Druten; dit is al contractueel met Liander vastgelegd.
